4 لينز: عناصر واجهة مؤشرات التدفق
الميزات والوظائف
هذه المقالة جزء من سلسلتنا حول ميزات ووظائف لوحة معلومات 4 لينز. لقد قمنا بتقسيم كل جزء لك إلى مقالات أقصر.
- فهم لوحة معلومات 4 لينز
- مؤشرات التدفق
- مؤشرات الجودة
- مؤشرات السعادة
هناك فيديوهات في مقالة علامة التبويب المؤشرات تشرح كيفية استخدام البيانات المدخلة يدوياً وبيانات التكامل لملء لوحة معلومات 4 لينز.
قابلية التنبؤ

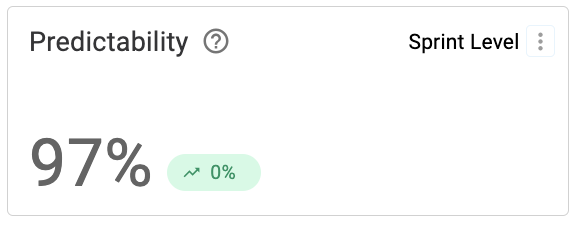

تعرض قابلية التنبؤ على مستوى السبرينت نسبة عناصر العمل الملتزم بها والتي تم إنجازها عبر السبرينتات المكتملة خلال آخر 90 يوماً. عند التكامل مع Jira، تعمل هذه الأداة مع الفرق التي تسحب البيانات من لوحات Scrum (وليس لوحات Kanban).
عند إدخال البيانات يدوياً لفريق، يتم أخذ الأرقام المدخلة لنقاط الالتزام ونقاط الإنجاز لكل سبرينت انتهى خلال آخر 90 يوماً، ثم يتم حساب المتوسط للحصول على القيمة المعروضة.
يتم عرض التباين بجانب النسبة في الأداة باللون الأخضر عند وجود زيادة وباللون الأحمر عند وجود نقصان. يتم تحديد التباين على مستوى الفريق الفردي حسب الصيغة التالية: (القيمة الجديدة - القيمة القديمة / القيمة القديمة). ويتم تحديد نسبة التباين على مستوى الفرق المتعددة وما فوقها من خلال تجميع النسب لكل فريق فردي ثم تقسيمها على عدد الفرق للحصول على المتوسط.

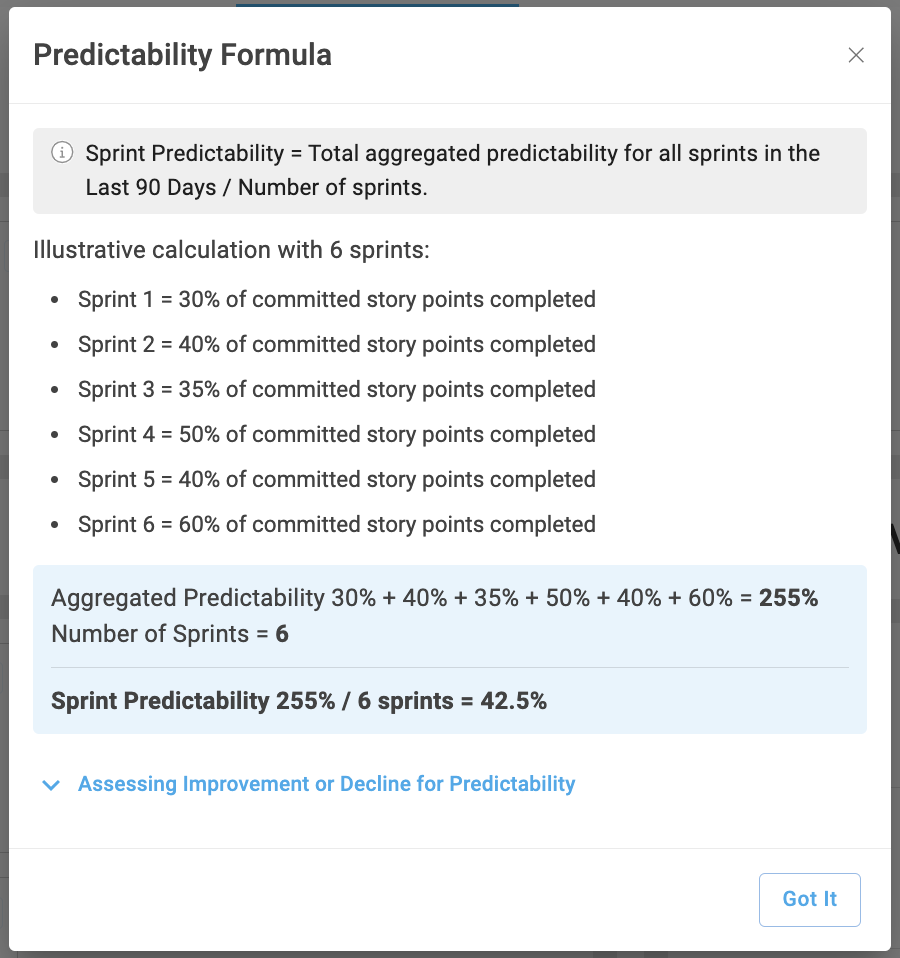

انقر على أيقونة النقاط الثلاث لاختيار رابط صيغة قابلية التنبؤ ومشاهدة الصيغة المستخدمة خلف الأداة عندما يتم ملء البيانات عبر التكامل.
معدل الإنجاز
تعرض هذه الأداة كلاً من معدل إنجاز الميزات والقصص. يمكنك تغيير العرض باستخدام السهم لأسفل في الأداة.
معدل إنجاز الميزات

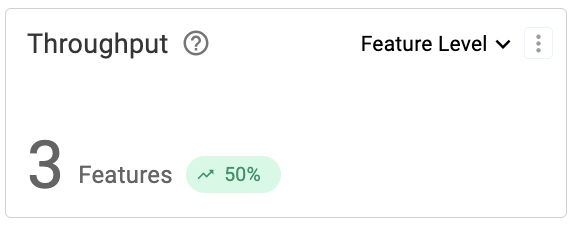

يعرض معدل إنجاز الميزات عدد الميزات التي أكملها الفريق خلال آخر 90 يوماً.
عند إدخال البيانات يدوياً لفريق، يتم أخذ الأرقام المدخلة لمعدل الإنجاز الفعلي لكل سبرينت انتهى في آخر 90 يوماً، ثم يتم حساب المتوسط للحصول على القيمة المعروضة.
يتم عرض التباين بجانب النسبة في الأداة باللون الأخضر عند وجود زيادة وباللون الأحمر عند وجود نقصان. يتم تحديد التباين على مستوى الفريق الفردي حسب الصيغة التالية: (القيمة الجديدة - القيمة القديمة / القيمة القديمة). ويتم تحديد نسبة التباين على مستوى الفرق المتعددة وما فوقها من خلال تجميع النسب لكل فريق فردي ثم تقسيمها على عدد الفرق للحصول على المتوسط.

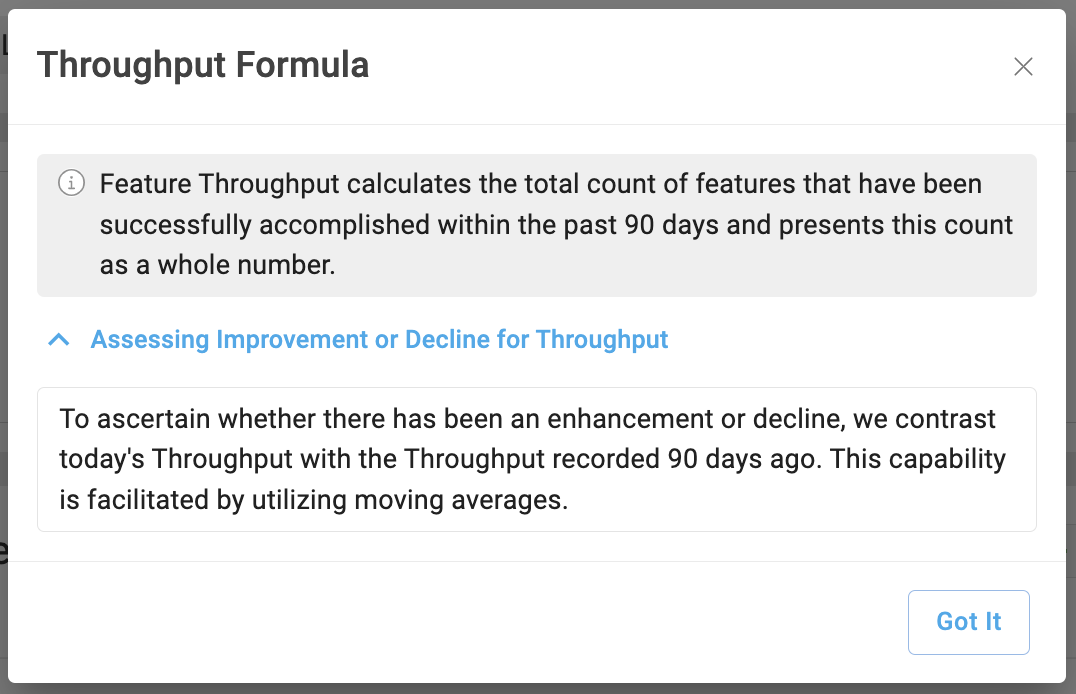

انقر على أيقونة النقاط الثلاث لاختيار رابط صيغة معدل الإنجاز ومشاهدة الصيغة المستخدمة خلف الأداة عندما يتم ملء البيانات عبر التكامل.

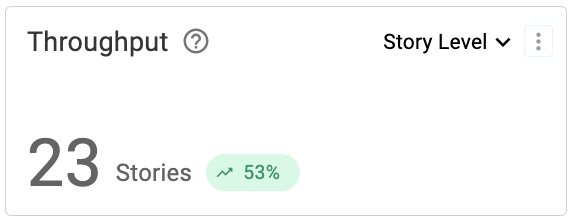

معدل إنجاز القصص
يعرض معدل إنجاز القصص عدد القصص التي أكملها الفريق خلال آخر 90 يوماً.
عند إدخال البيانات يدوياً لفريق، يتم أخذ الأرقام المدخلة للقصص المكتملة لكل سبرينت انتهى في آخر 90 يوماً، ثم يتم حساب المتوسط للحصول على القيمة المعروضة.
يتم عرض التباين بجانب النسبة في الأداة باللون الأخضر عند وجود زيادة وباللون الأحمر عند وجود نقصان. يتم تحديد التباين على مستوى الفريق الفردي حسب الصيغة التالية: (القيمة الجديدة - القيمة القديمة / القيمة القديمة). ويتم تحديد نسبة التباين على مستوى الفرق المتعددة وما فوقها من خلال تجميع النسب لكل فريق فردي ثم تقسيمها على عدد الفرق للحصول على المتوسط.

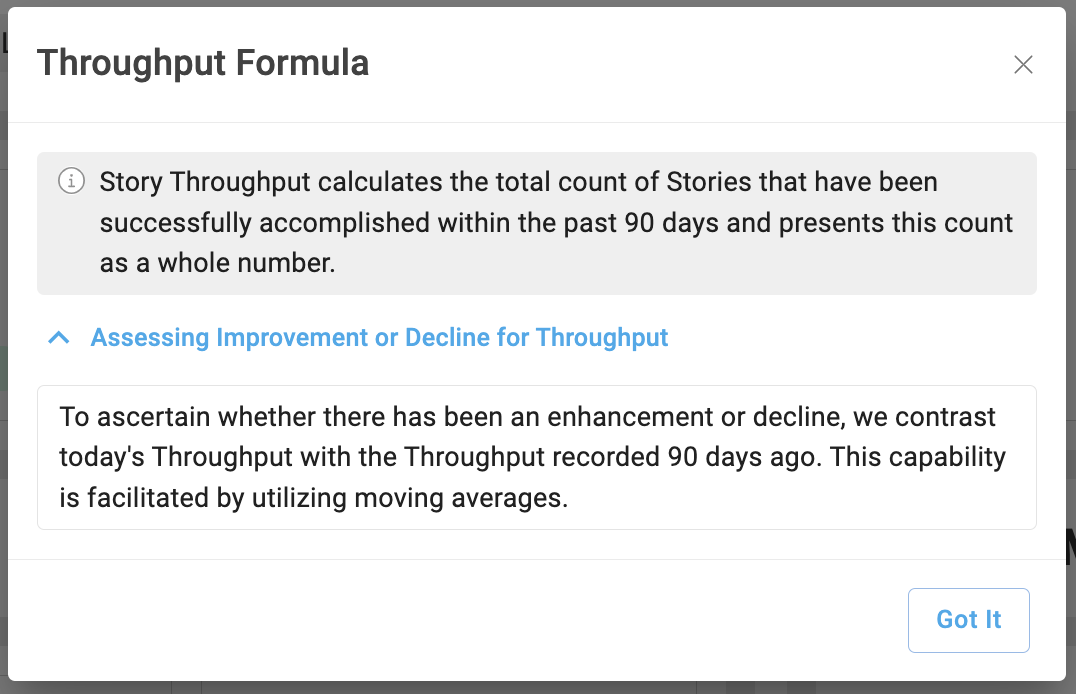

انقر على أيقونة النقاط الثلاث لاختيار رابط صيغة معدل الإنجاز ومشاهدة الصيغة المستخدمة خلف الأداة عندما يتم ملء البيانات عبر التكامل.

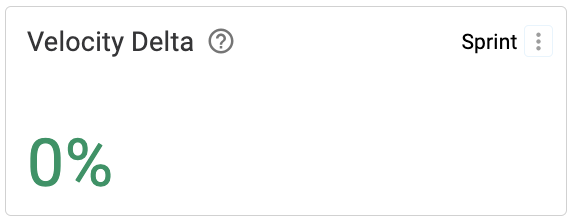

تغير السرعة (Velocity Delta)
يعرض تغير السرعة النسبة المئوية لتحسن أو انخفاض السرعة خلال آخر 90 يوماً. عند التكامل مع Jira، تعمل هذه الأداة مع الفرق التي تسحب البيانات من لوحات Scrum (وليس لوحات Kanban).
عند إدخال البيانات يدوياً لفريق، يتم حساب متوسط النقاط المنجزة لكل سبرينت انتهى في آخر 90 يوماً، ثم تتم مقارنته بمتوسط النقاط المنجزة لكل سبرينت انتهى في الفترة من 91 إلى 180 يوماً الماضية لإيجاد نسبة الزيادة أو النقصان.

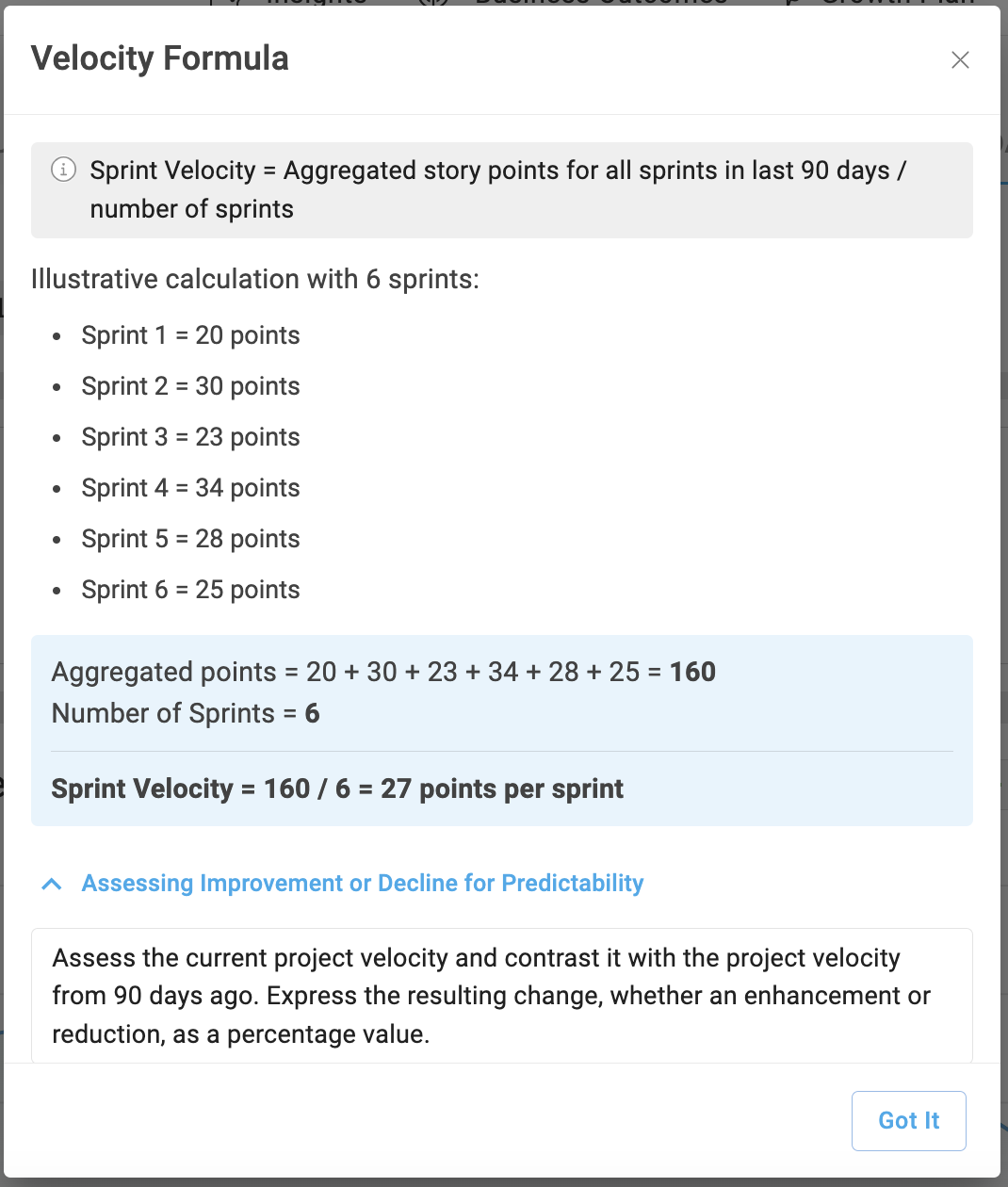

انقر على أيقونة النقاط الثلاث لاختيار رابط صيغة تغير السرعة ومشاهدة الصيغة المستخدمة خلف الأداة عندما يتم ملء البيانات عبر التكامل.
الكفاءة المكتسبة للعائد على الاستثمار / متوسط زمن دورة القصة
الكفاءة المكتسبة للعائد على الاستثمار
يتم عرض كفاءة العائد على الاستثمار فقط على مستوى الفرق المتعددة وما فوقها. على مستوى الفريق الفردي، تعرض هذه الأداة زمن دورة القصة.

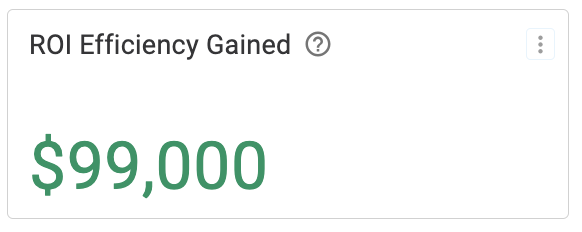

تعرض الكفاءة المكتسبة للعائد على الاستثمار مقدار الكفاءة بالدولار المكتسبة أو المفقودة خلال آخر 90 يوماً. يتم تحديد ذلك من خلال تباين معدل إنجاز الميزات. تتحسن كفاءة العائد على الاستثمار مع زيادة معدل إنجاز الميزات وتنخفض مع انخفاضه.
كفاءة العائد على الاستثمار هي نفس الحساب سواء للبيانات من التكامل أو البيانات المدخلة يدوياً.
حساب مستوى الفرق المتعددة: صيغة كفاءة العائد على الاستثمار على مستوى الفرق المتعددة هي إجمالي الميزانية × نسبة تباين معدل إنجاز الميزات / 4 أرباع.
نفترض ميزانية قدرها 1,200,000 دولار لكل فريق يندرج ضمن فريق متعدد. يتم تحديد إجمالي الميزانية بضرب 1,200,000 دولار × عدد الفرق الفرعية في الفريق المتعدد.
في المثال أدناه، سيكون إجمالي الميزانية 3,600,000 دولار لأن 1,200,000 × 3 فرق = 3,600,000 دولار.
يتم تحديد نسبة تباين معدل إنجاز الميزات للفريق المتعدد بحساب الفرق النسبي بين إجمالي عدد الميزات التي أكملتها الفرق الفرعية في آخر 90 يوماً مقابل الـ 90 يوماً السابقة مقسوماً على إجمالي عدد الميزات المكتملة في الـ 90 يوماً السابقة.
في المثال أدناه، ستكون نسبة تباين معدل إنجاز الميزات 60% لأن 8 - 5 / 5 = 6 × 100 = 60%.
| الميزات المكتملة في آخر 90 يوماً | الميزات المكتملة في 90-180 يوماً السابقة |
نسبة التباين (8-5/5) × 100 |
|
| فريق متعدد | 8 | 5 | 60% |
| الفريق 1 | 3 | 2 | |
| الفريق 2 | 3 | 2 | |
| الفريق 3 | 2 | 1 |
باستخدام هذه الصيغة، إجمالي الميزانية × نسبة تباين معدل إنجاز الميزات / 4 أرباع، ستكون كفاءة العائد على الاستثمار لهذا الفريق المتعدد 540,000 دولار لأن 3,600,000 × 60% / 4 أرباع = 540,000 دولار.
حساب مستوى المؤسسة: يتم تحديد كفاءة العائد على الاستثمار على مستوى فريق المؤسسة من خلال تجميع كفاءة العائد على الاستثمار من كل فريق متعدد يندرج تحت فريق المؤسسة.
لذا إذا كانت كفاءة العائد على الاستثمار للفريقين المتعددين اللذين يندرجان تحت فريق المؤسسة هي 540,000 دولار و800,000 دولار، فإن كفاءة العائد على الاستثمار لفريق المؤسسة هي 1,340,000 دولار.

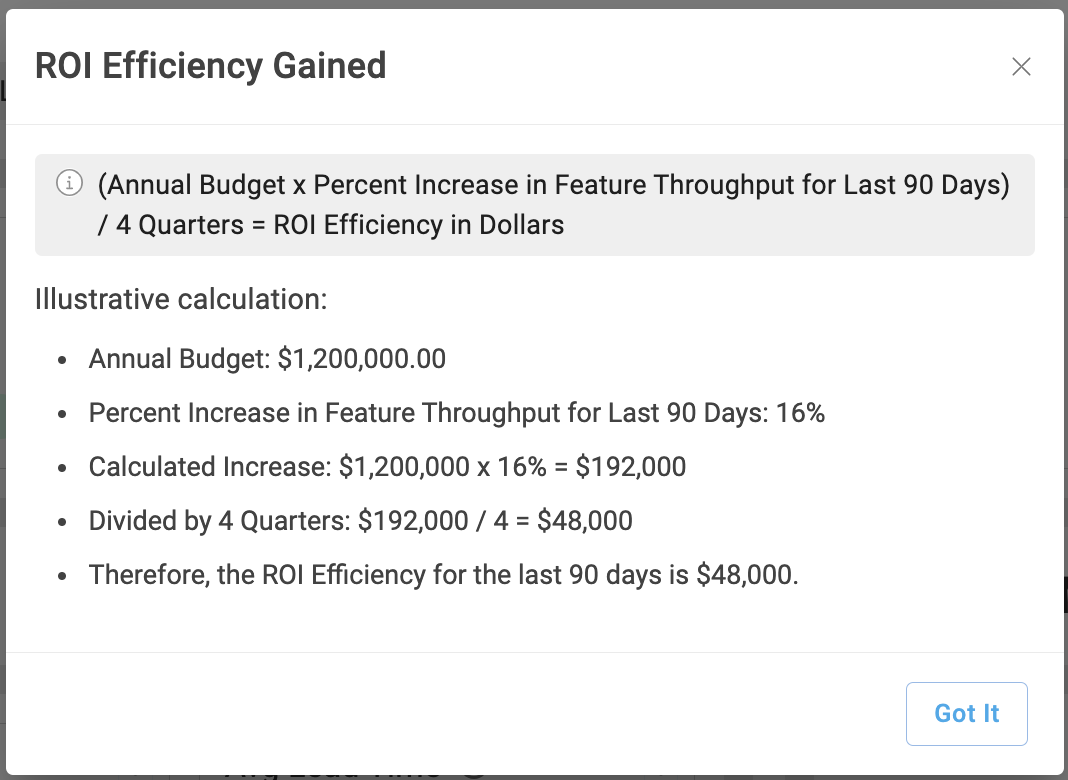

انقر على أيقونة النقاط الثلاث لاختيار رابط صيغة الكفاءة المكتسبة للعائد على الاستثمار ومشاهدة الصيغة المستخدمة خلف الأداة، لمستوى الفرق المتعددة.

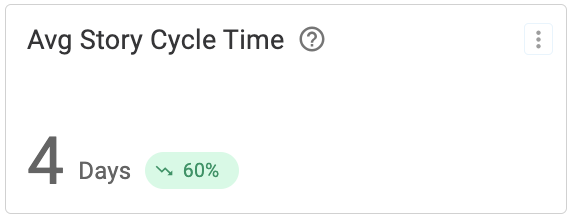

متوسط زمن دورة القصة
أداة متوسط زمن دورة القصة متاحة فقط على مستوى الفريق. تقيس هذه الأداة المدة التي استغرقها الفريق في المتوسط لإكمال القصص خلال آخر 90 يوماً.
عند إدخال البيانات يدوياً لفريق، يتم أخذ عدد الأيام المدخلة في حقل زمن دورة القصة لكل سبرينت انتهى في آخر 90 يوماً، ثم يتم حساب المتوسط للحصول على القيمة المعروضة.
يتم عرض التباين بجانب النسبة في الأداة باللون الأخضر عند وجود زيادة وباللون الأحمر عند وجود نقصان. يتم تحديد التباين على مستوى الفريق الفردي حسب الصيغة التالية: (القيمة الجديدة - القيمة القديمة / القيمة القديمة). ويتم تحديد نسبة التباين على مستوى الفرق المتعددة وما فوقها من خلال تجميع النسب لكل فريق فردي ثم تقسيمها على عدد الفرق للحصول على المتوسط.

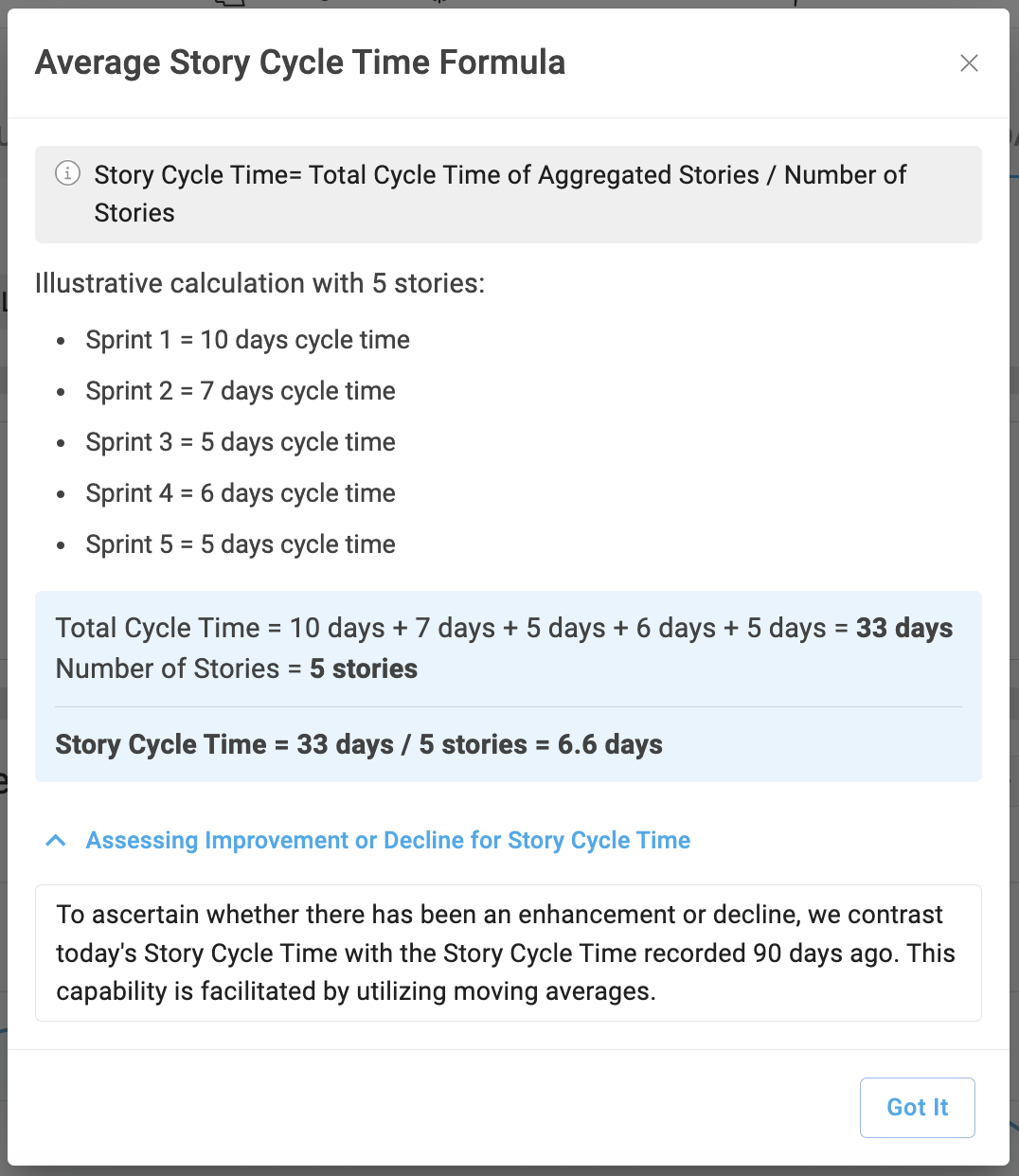

انقر على أيقونة النقاط الثلاث لاختيار رابط صيغة متوسط زمن دورة القصة ومشاهدة الصيغة المستخدمة خلف الأداة عندما يتم ملء البيانات عبر التكامل.

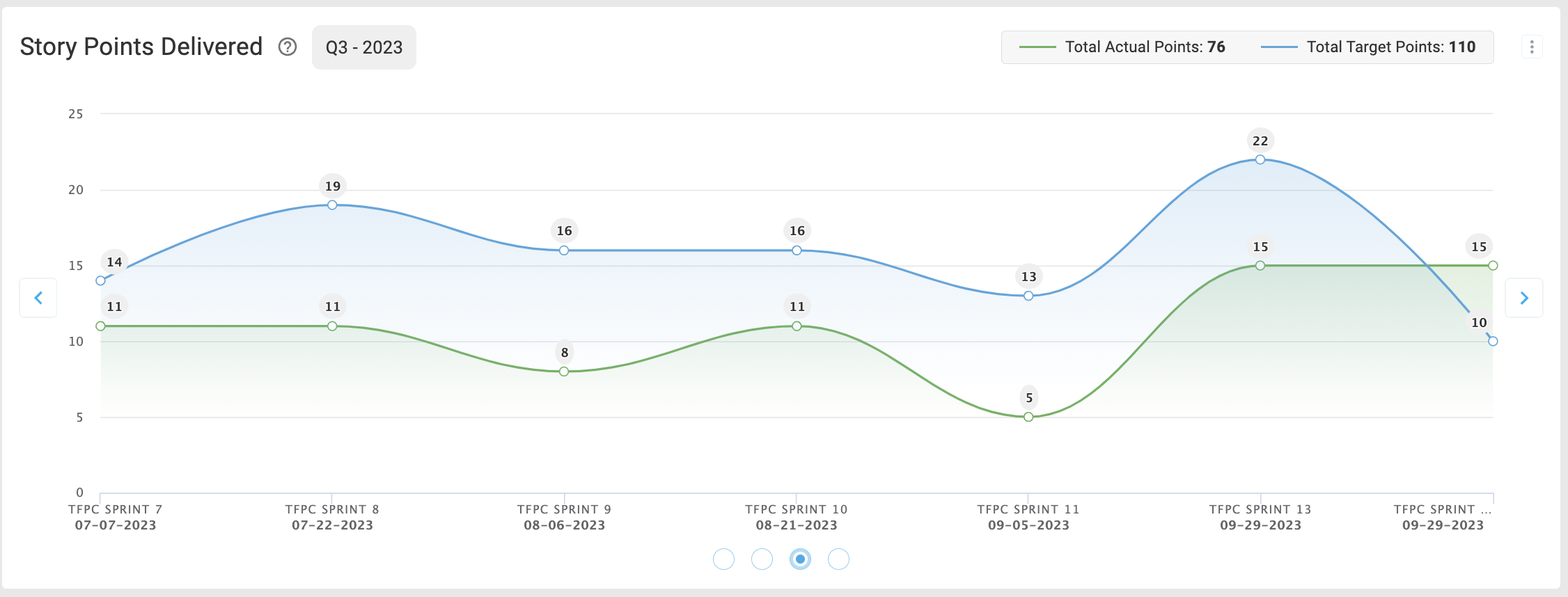

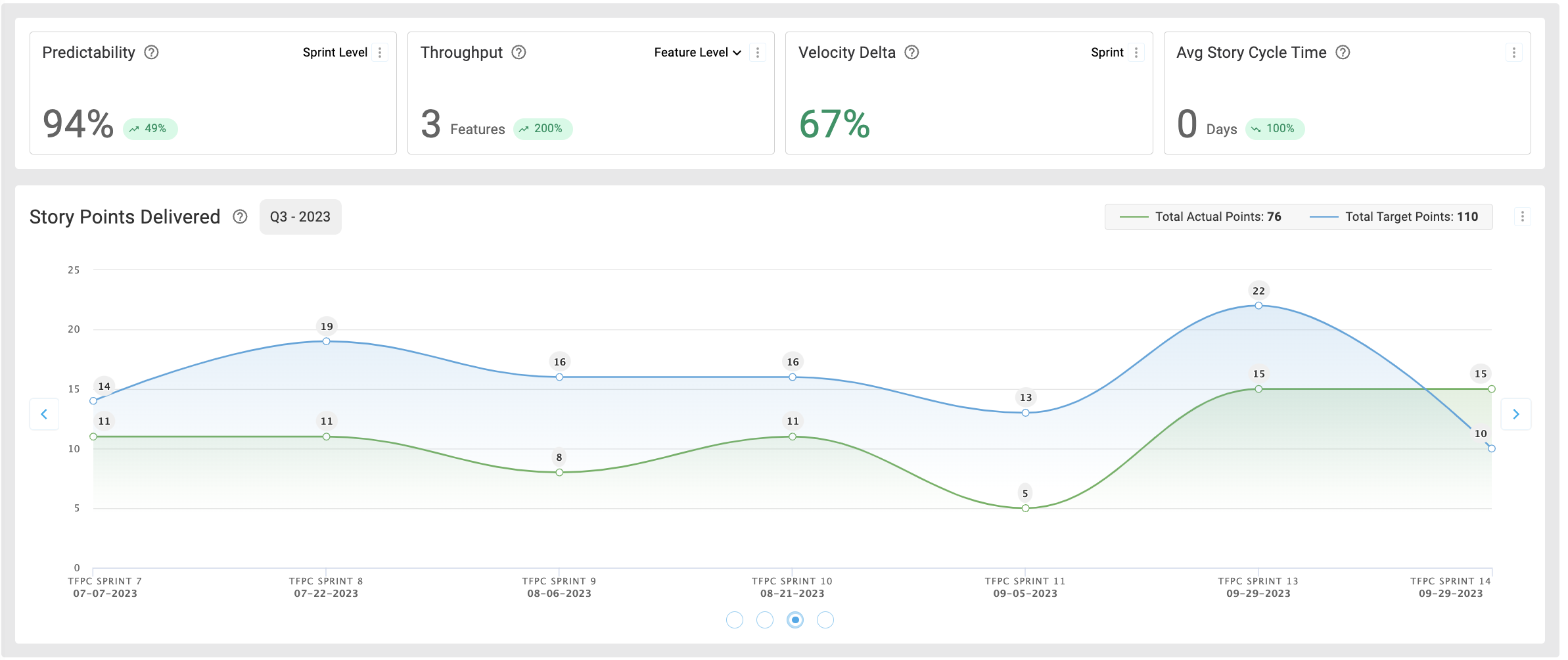

نقاط القصص المنجزة
تعرض هذه الأداة مخططاً زمنياً لسبرينتات الفريق للفترة المختارة من PI أو الربع. تعرض الأداة جميع السبرينتات للربع أو فترة التخطيط المختارة وتوضح النقاط المستهدفة مقابل الفعلية المنجزة. يتم توضيح الربع بجانب عنوان الأداة. عند التكامل مع Jira، تعمل هذه الأداة مع الفرق التي تسحب البيانات من لوحات Scrum (وليس لوحات Kanban).
عند إدخال البيانات يدوياً لفريق، يتم أخذ الأرقام المدخلة للنقاط المستهدفة والنقاط الفعلية لكل سبرينت، ثم يتم رسمها بناءً على تاريخ "إلى" للسبرينت، وهو تاريخ الانتهاء.

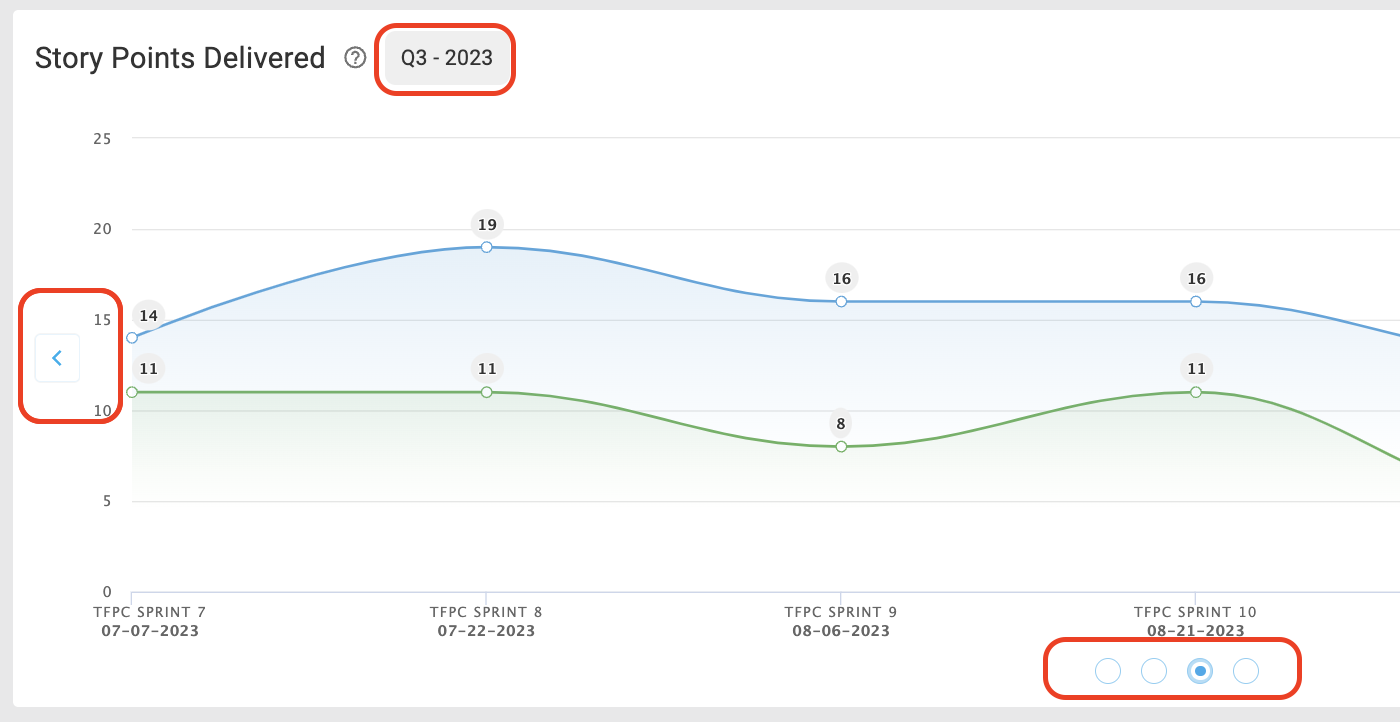

استخدم شريط التمرير لرؤية البيانات لكل سبرينت. غيّر الربع من خلال النقر على الأسهم يمين ويسار المخطط أو النقاط في الأسفل. لن يتم عرض بيانات للأرباع التي لا تفي بمعايير الأداة.
تعليقات
